1、在楼层上弹好墙柱线及墙柱控制线,洞口线,其中墙柱控制线距墙边线200mm,可检验模板是否偏位和方正;在柱纵筋上标好楼层标高控制点,墙柱的四角及转角处均设置,以便检查楼板面标高。
2、安装墙柱钢筋及预埋水电箱盒,线管,预留洞口等,完毕后办理隐蔽工程验收手续。

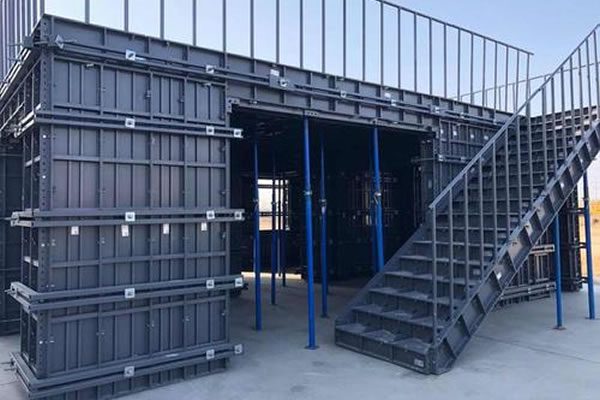

3、安装墙柱模板
(1)初始安装模板时,定位砖用钉子固定在混凝土面上直到外角模内侧,以保证模板安装对准放样线。
(2)所有模板都是从阴角部位开始安装,这样可使模板保持侧向稳定。角部一块模板就可以给很长的墙模提供足够的侧向支撑。
(3)安装模板之前,需保证所有模板接触面及边缘部已进行清理和涂刷脱模剂。
(4)当角部稳定和内角模按放样线定位后继续安装整面墙模。为了拆除方便,墙模与内角模连接时销子的头部应尽可能的在内角模内部。
(5)封闭模板之前,需在墙模连接件上预先外套PVC 管,同时要保证套管与墙两边模板面接触位置要准确,以便浇注后能收回对拉螺丝。
(6)当外墙出现偏差时,必须尽快调整至正确位置,这只需将外墙模在一个平面内轻微倾斜,如果有两个方向发生垂直偏差,则要调整两层以上,一层调整一个方向。不要尝试通过单边提升来调整模板的对齐,如果存在较大的偏差,需要凿打部分砼以达到要求。
4、安装梁、顶板模
(1)安装墙顶边模和梁角模之前,在构件与混凝土接触面处涂脱模剂。
(2)墙顶边模和梁角模与墙模板连接时,应从上部插入销子以防止浇筑期间销子脱落。安装完墙顶边模,即可在角部开始安装板模,必须保证接触边已涂脱模剂。
(3)板梁用于支撑板模,在大多数情况下,应按板模布置图组装板梁。用长 销子和两条筋条将板梁组合件同相邻的两个板支撑梁连接起来。
(4)把工具式立柱朝横梁方向安装在预先安装好的横梁组件上,当拆除工具式立柱时这可保护其底部。
(5)用工具式立柱提升横梁到适当位置。通过已在角部安装好的板模端部,用销子将梁和板模连接。
(6)保证安装之前板支撑梁边框已涂完脱模剂。
(7)每排第一块模板已与墙顶边模和支撑梁连接。第二块模板只需与第一块板模相连。第二块模板不与横梁相连是为了放置同一排的第三块模板时有足够的调整范围,把第三块模板和第二块模板联接上后,把第二块模板固定在横梁上。用同样的方法放置这一排剩下的模板。
(8)可以同时安装许多排顶板,铺设钢筋之前在顶板模面上完成涂脱模剂工作。
(9)对于跨度大于4m的梁、板,模板起拱高度宜为构件跨度的(1/1000-3/1000),顶板安装完成以后,应检查全部模板面的标高,如果需要调整则可在工具式立柱底部加垫块调整水平度。
(10)安装楼板模板时为施工人员提供工作凳。
(11)铝合金模板快拆体系,需在顶板预留传料口,需经设计单位同意后,确定传料口的数量、尺寸及位置,方便模板拆除后,直接通过传料口将模板传递至上一层,从而减少了卸料平台的设置,减少了塔吊的使用,保证了模板传递施工的安全,同时又减少了机械的使用。
5、安装木方外围起步板
(1)在有连续垂直模板的地方,如电梯井、外墙面等,用木模外围起步板将楼板围成封闭的一周并且作为上一层垂直模板的连接组件。
(2)第一层浇注以后,二层将接K板做为下一层墙模的起始点
(3)K板起步板与墙模板连接,安装K板之前确保已进行完清洁和涂油工作。在浇筑期间为了防止销子脱落,销子必须从K板下边框向下插入墙外上边框。
(4)K板外围上开16.5mm 的椭圆孔,浇筑之前,将M16 的螺栓安装在紧靠槽底部位置,这些螺栓将锚固在凝固的砼里。浇筑后,如果需要可以调整螺栓来调节K板外围的水平度,这也可以控制模板的垂直度。
(5)K板起步板的定位,用吊线来检查K板外围起步板的定位:直的K板外围起步板可以保证下一层墙模的直线度。
标签:
相关新闻
